Хід капітальних ремонтів, які відбуваються у чотирьох дошкільних закладах у Маріуполі в рамках президентської програми «Велике будівництво», проінспектували заступники голови Донецької облдержадміністрації Юлія Костюніна та Денис Клюшников сьогодні, 31 травня.
На Донеччині в рамках «Великого будівництва» буде реалізовано 19 проєктів освітньої сфери, зокрема, йдеться про реконструкцію семи закладів дошкільної освіти (чотирьох - у Маріуполі, по одному у Добропіллі, Костянтинівці та Мирнограді).
«Ми виїхали до міста Маріуполь, щоб оглянути об’єкти, які входять до президентської програми «Велике будівництво». Це дитячі садочки «Калинонька», «Горобинка», «Дивосвіт» та «Світлячок». Ці об’єкти реально завершити у цьому році, як ми й планували. Будемо сподіватись, що Мінрегіон нам своєчасно виділить кошти, і ми зможемо в межах графіку виконати заплановані роботи», - зазначив Денис Клюшников.
Так, наразі триває капітальний ремонт у яслах-садку № 32 «Дивосвіт» Маріупольської міської ради. Проєктна потужність закладу складає 11 груп/210 вихованців. У зв’язку з капітальним ремонтом освітній процес призупинено, вихованців переведено до інших закладів дошкільної освіти. У 2019 - 2020 навчальному році фактично заклад відвідували 10 груп/170 вихованців.

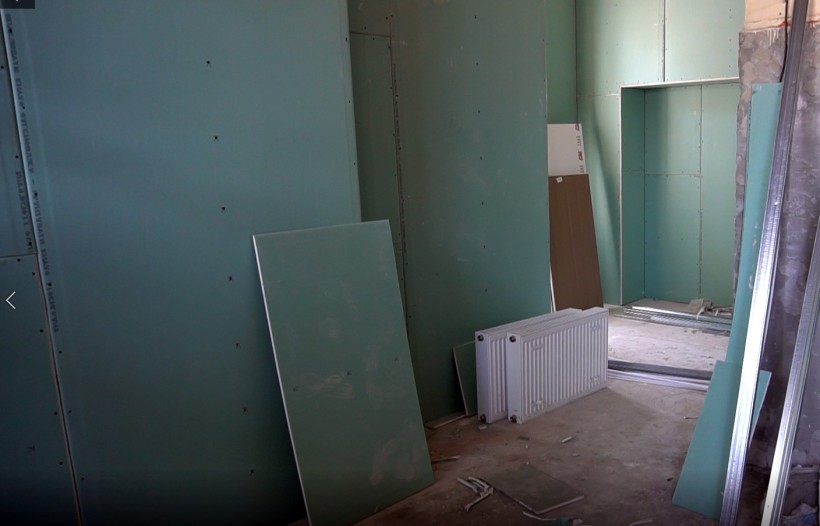

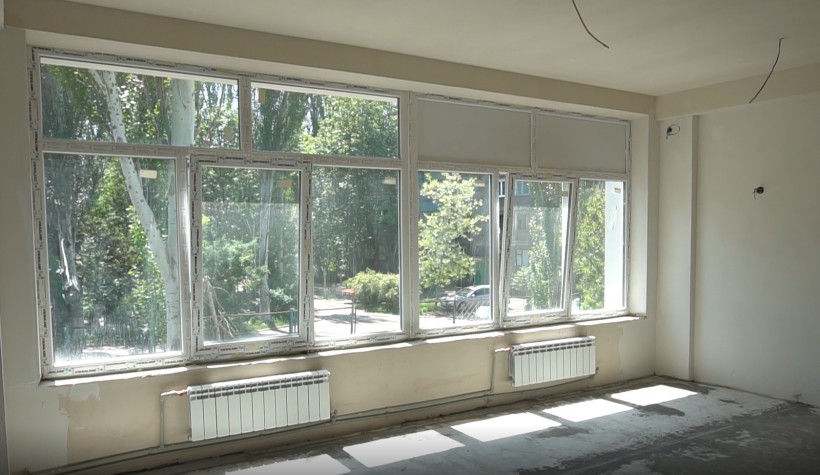

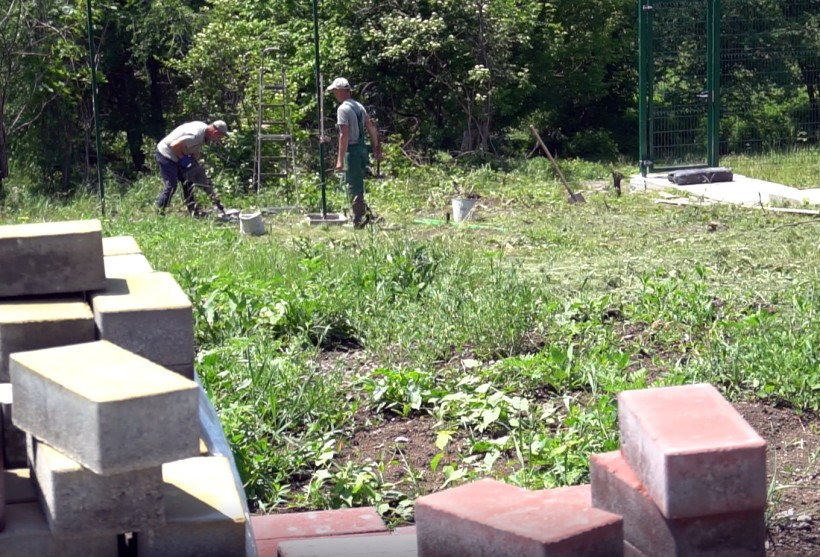

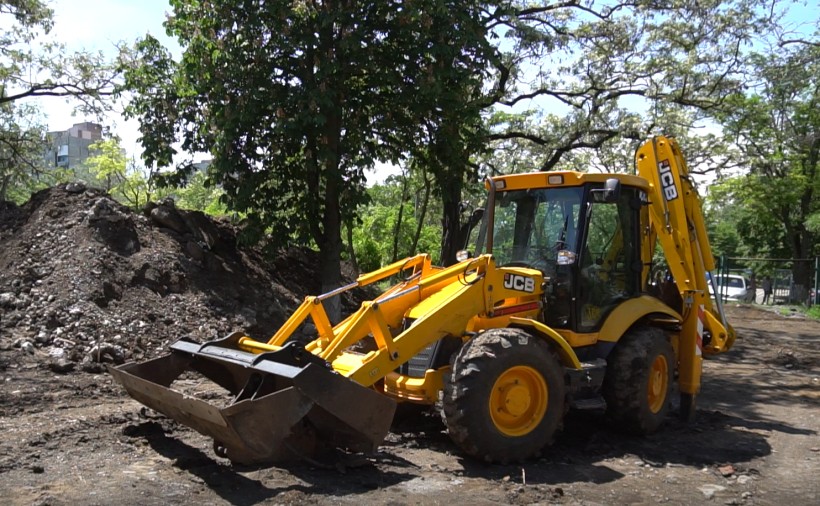

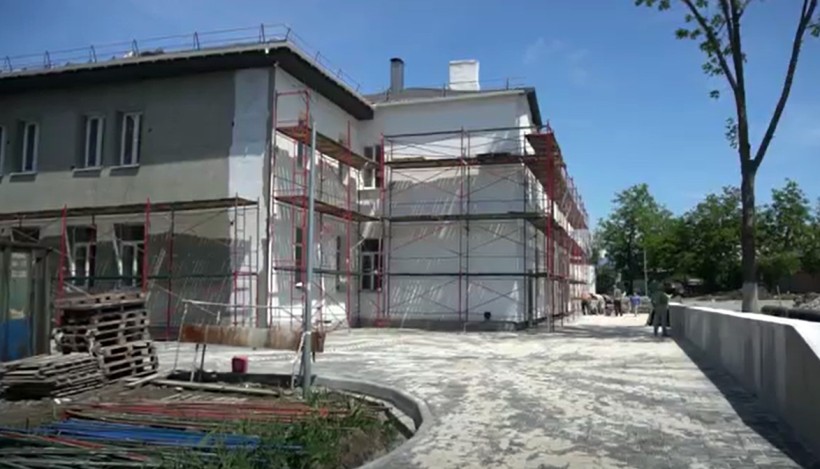

Наразі будівельна готовність складає 61%. Виконано демонтажні роботи, посилення зовнішніх стін, утеплення фундаментів, заміна вікон, роботи з облаштування покрівлі, зовнішньої каналізації. Наразі виконуються наступні роботи: улаштування підлоги, термомодернізація фасаду, капітальний ремонт господарських споруд, заміна систем водопроводу та каналізації, системи електропостачання, монтаж освітлювальних приладів, обшивка стін гіпсокартоном, монтаж вентиляційних коробів, опалення, пожежної сигналізації, благоустрій.
Планується оснащення закладу після ремонту обладнанням для харчоблока, сучасними меблями, ігровим обладнанням та дидактичними матеріалами на суму 2 750,0 тис. грн, з яких 750,0 тис. грн передбачено з міського бюджету на придбання приладдя, інвентарю та оснащення для забезпечення поточної діяльності закладу.
У 2020 році розпочався капітальний ремонт Комунального дошкільного навчального закладу «Ясла-садок № 114 «Калинонька». У 2019 - 2020 році фактично садочок відвідувало 115 вихованців/ 6 груп, а після ремонту його планова потужність складатиме 205 вихованців/11 груп.

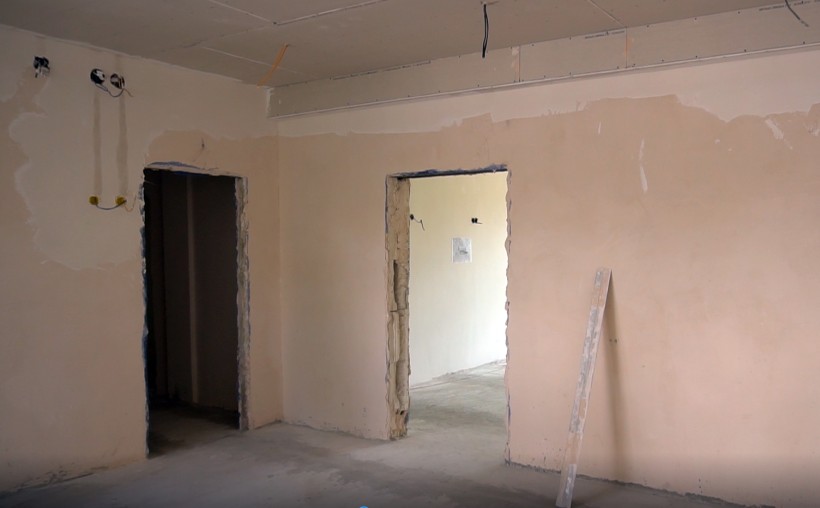

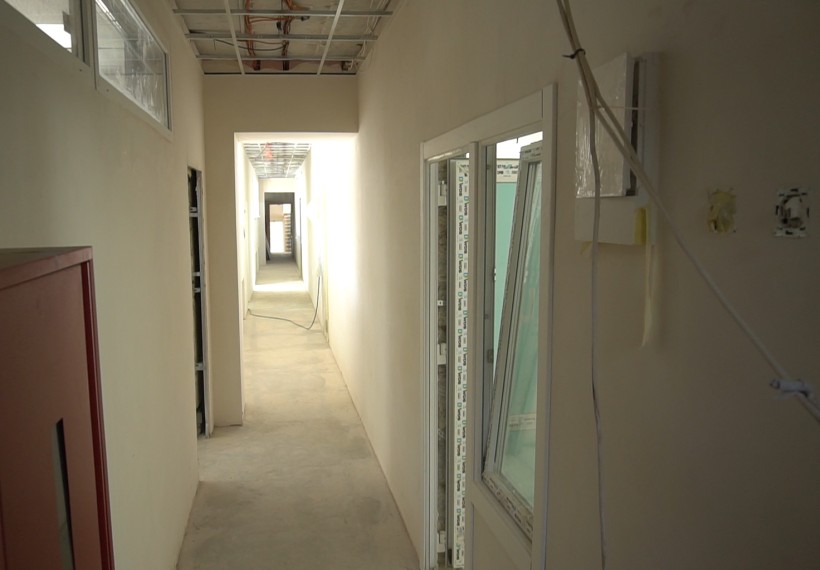

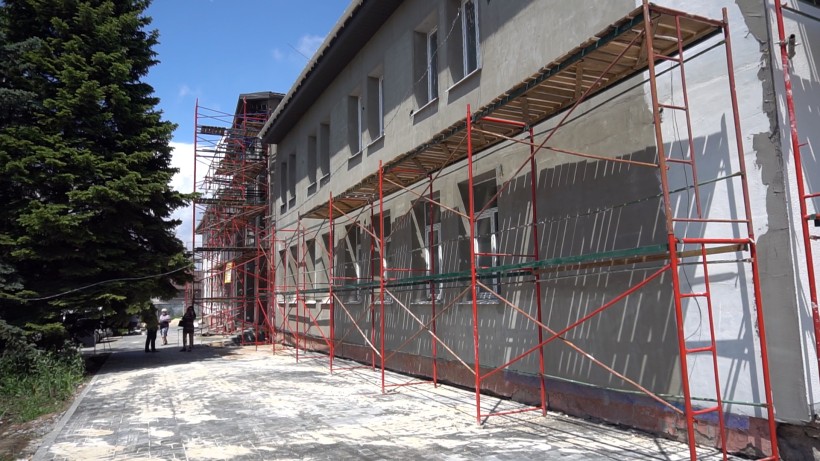

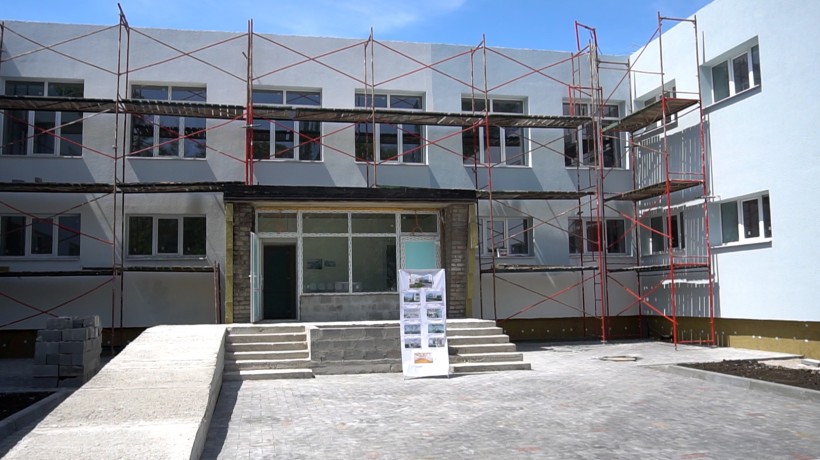

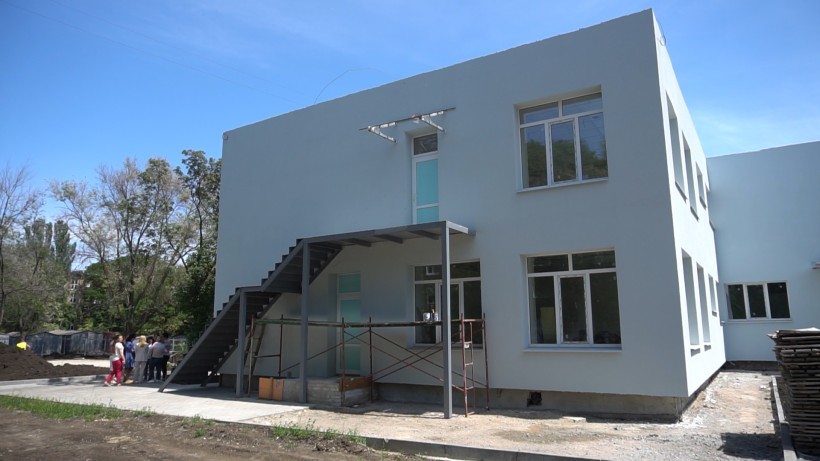

Будівельна готовність - 55%. Виконано демонтажні роботи, укладання плит покрівлі, стяжка покрівлі, монтаж системи теплої підлоги. Наразі виконуються оштукатурювання стін, утеплення фундаменту, фасадні роботи, монтаж системи опалення, влаштування стяжок підлог, електрична розводка, система вентиляції, пристрій ГКЛ.
Планується оснащення закладу після ремонту обладнанням для харчоблока, сучасними меблями, ігровим обладнанням та дидактичними матеріалами на суму 2 750,0 тис. грн, з яких 750,0 тис. грн - з міського бюджету на придбання приладдя, інвентарю та оснащення для забезпечення поточної діяльності закладу.
Також відбувається ремонт у комунальному дошкільному навчальному закладі комбінованого типу «Ясла-садок № 106 «Горобинка». Проєктна потужність закладу складає 11 груп / 210 вихованців. У зв’язку з капітальним ремонтом освітній процес призупинено, вихованців переведено до інших дитячих садів. У 2019-2020 навчальному році садочок фактично відвідували 165 вихованців/9 груп.

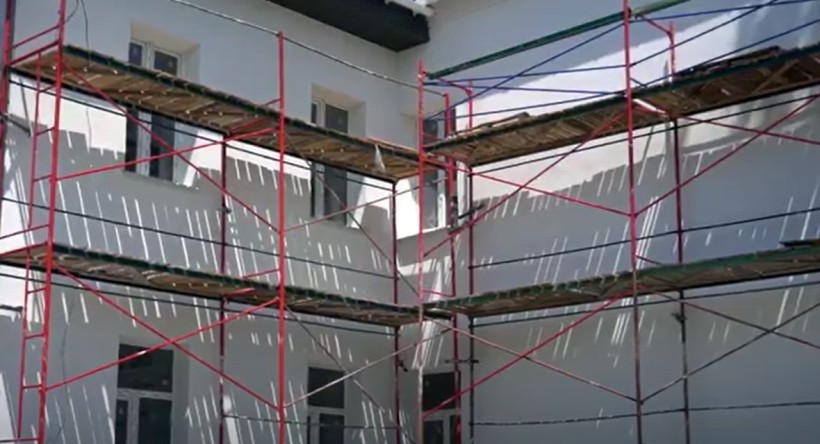

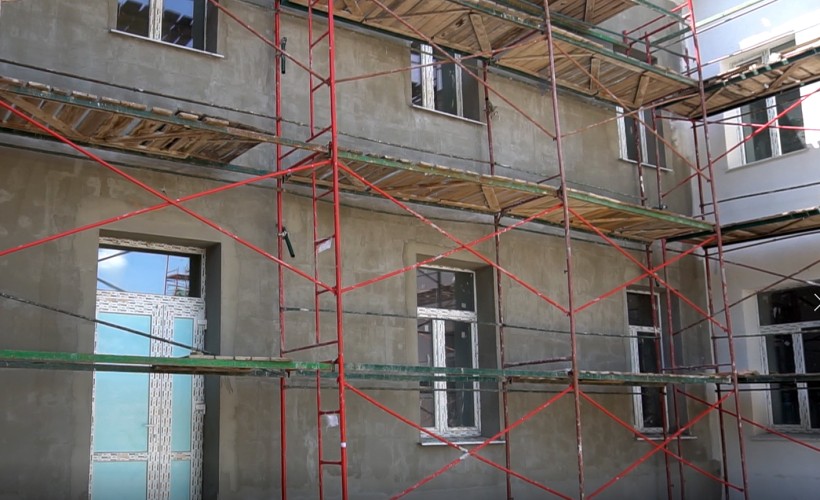

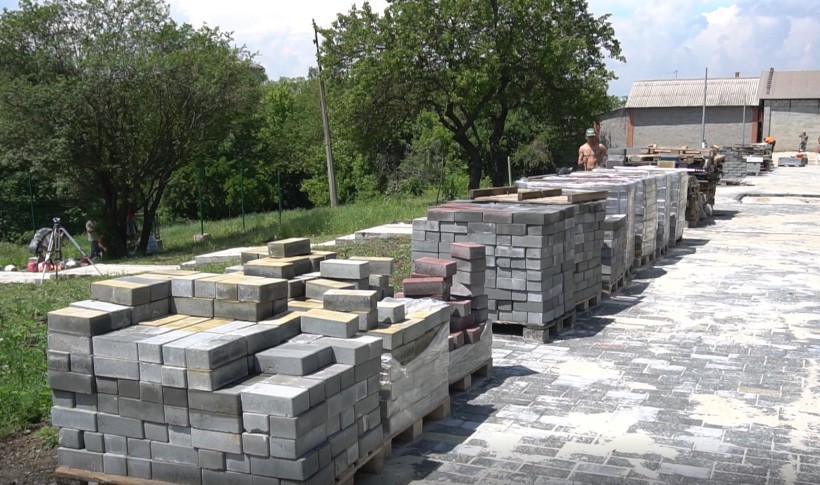

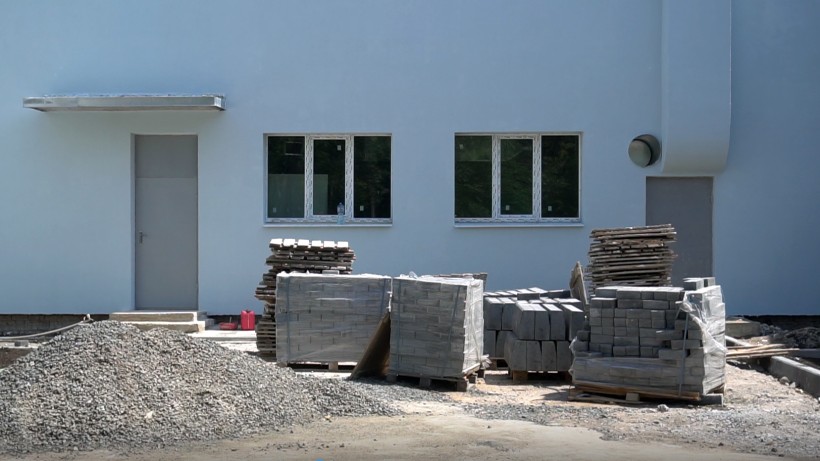

Будівельна готовність складає 57%. Виконано демонтажні роботи, посилення зовнішніх стін, утеплення фундаментів, заміна вікон, оштукатурювання фасаду, облаштування внутрішньої системи опалення, монтаж системи теплої підлоги.
Наразі виконується улаштування підлоги, благоустрій території, заміна систем водопостачання та каналізації, улаштування відмостки, внутрішнє оздоблення, огородження, фарбування фасаду, обшивка стін гіпсокартоном.
Планується оснащення закладу після ремонту обладнанням для харчоблока, сучасними меблями, ігровим обладнанням та дидактичними матеріалами на суму 2 750,0 тис. грн, з яких 750,0 тис. грн передбачено з міського бюджету.
Триває реконструкція й у комунальному дошкільному навчальному закладі «Ясла-садок № 110 «Світлячок». Планова потужність після ремонту - 11 груп / 205 вихованців. У 2019 - 2020 роках садочок відвідувало 10 груп/190 вихованців.

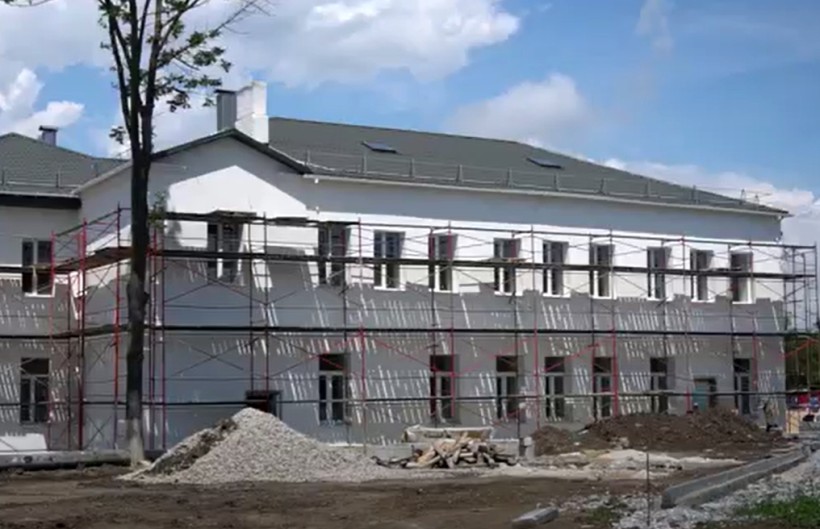

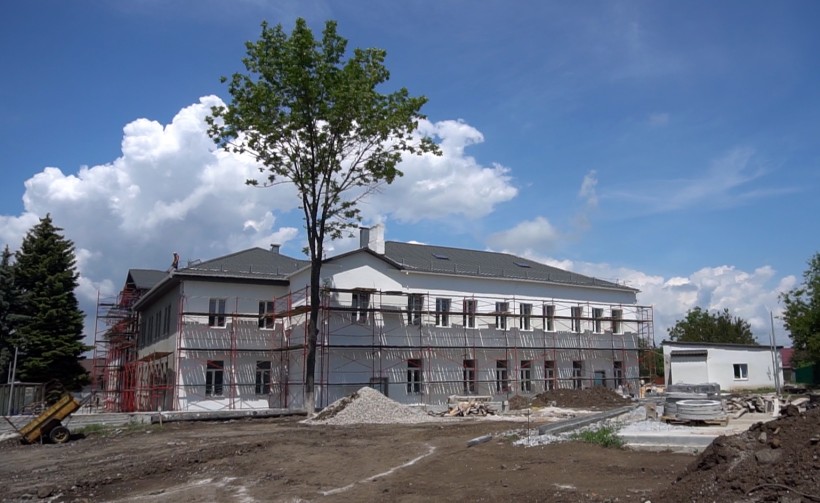

Будівельна готовність - 40%. Виконані демонтажні роботи, розробка ґрунту під фундаменти огорожі, стяжка покрівлі, укладання ПІР плит покрівлі, заміна вікон, монтаж теплих підлог, пристрій простінків.

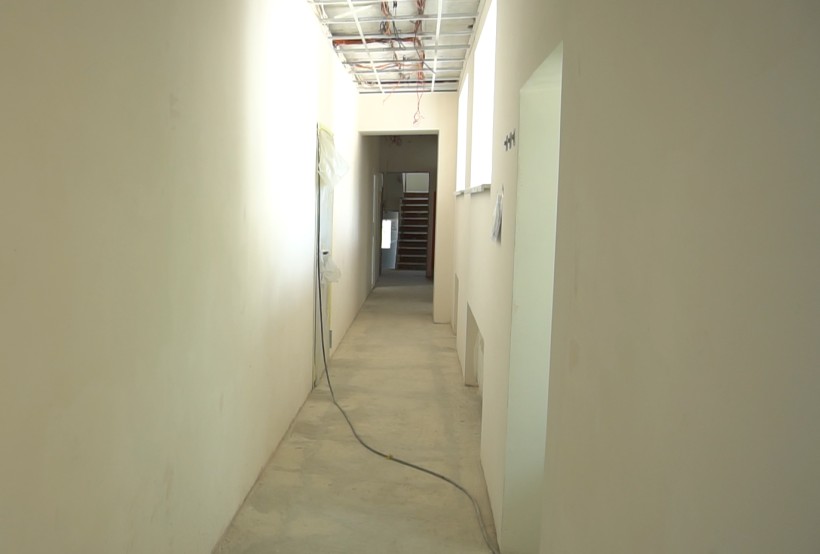

Наразі виконуються роботи: влаштування стяжок підлог, утеплення фасаду, електрика (розводка), зовнішні мережі, монтаж системи опалення, пристрій стель, пристрій стін ГКЛ.
Планується оснащення закладу після ремонту обладнанням для харчоблока, сучасними меблями для дітей та працівників; ігровим обладнанням; дидактичними матеріалами на суму 3 750,00 тис. грн, з яких 750,0 тис. грн - з міського бюджету.
